四川大渡河雙江口水電站泄洪系統工程 3#導流洞進口閘室過流面混凝土澆筑圓滿完成

發布時間:2025-12-27 11:30:51 人氣:119

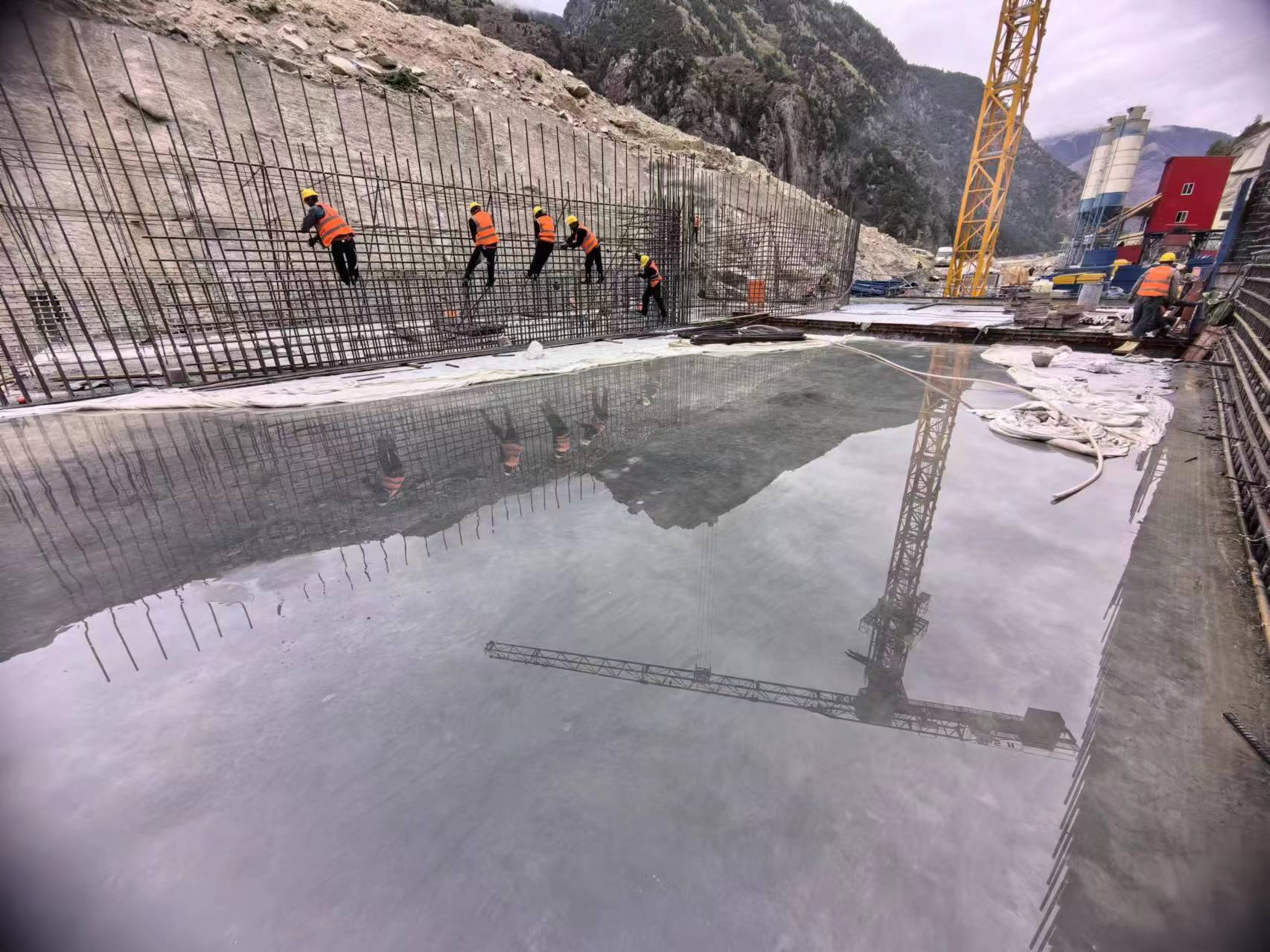

 2024年3月28日我單位完成 3#導流洞進口閘室過流面基礎部分混凝土澆筑,共澆筑混凝土6562.5m3,經過項目部全體同仁不懈努力,根據3#導流洞進口閘室施工任務緊、工序多、質量嚴的特點,通過“技能培訓、技術交底、專人盯班、分工合作”等手段,快速、高效,按質按量完成閘室基礎混凝土澆筑,澆筑質量得到參建各方一致好評。

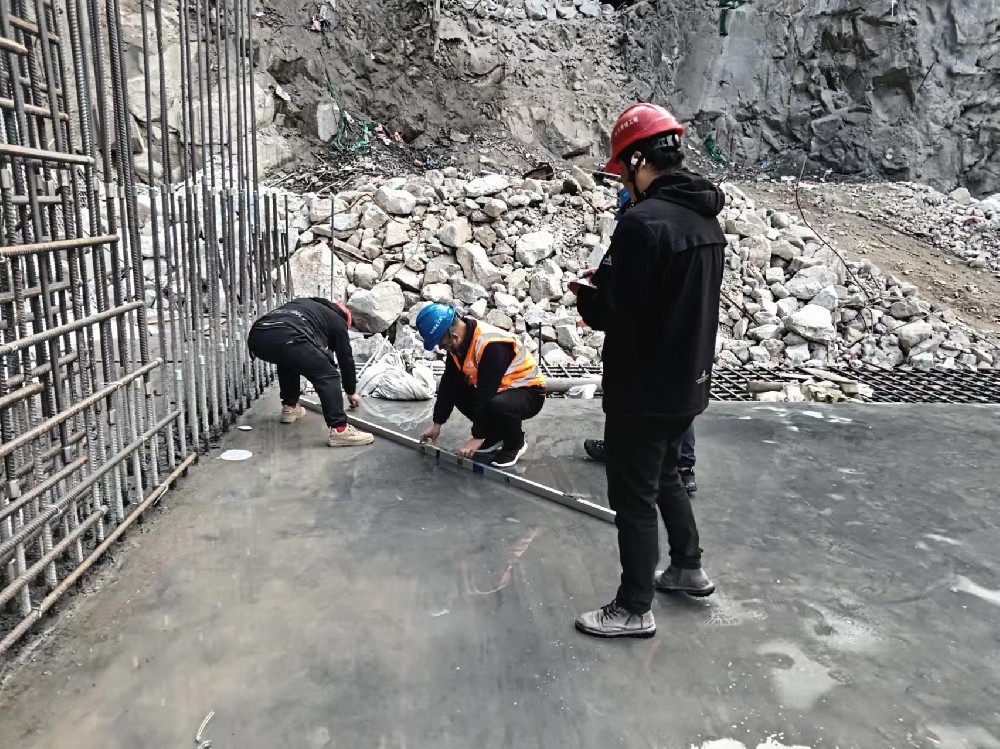

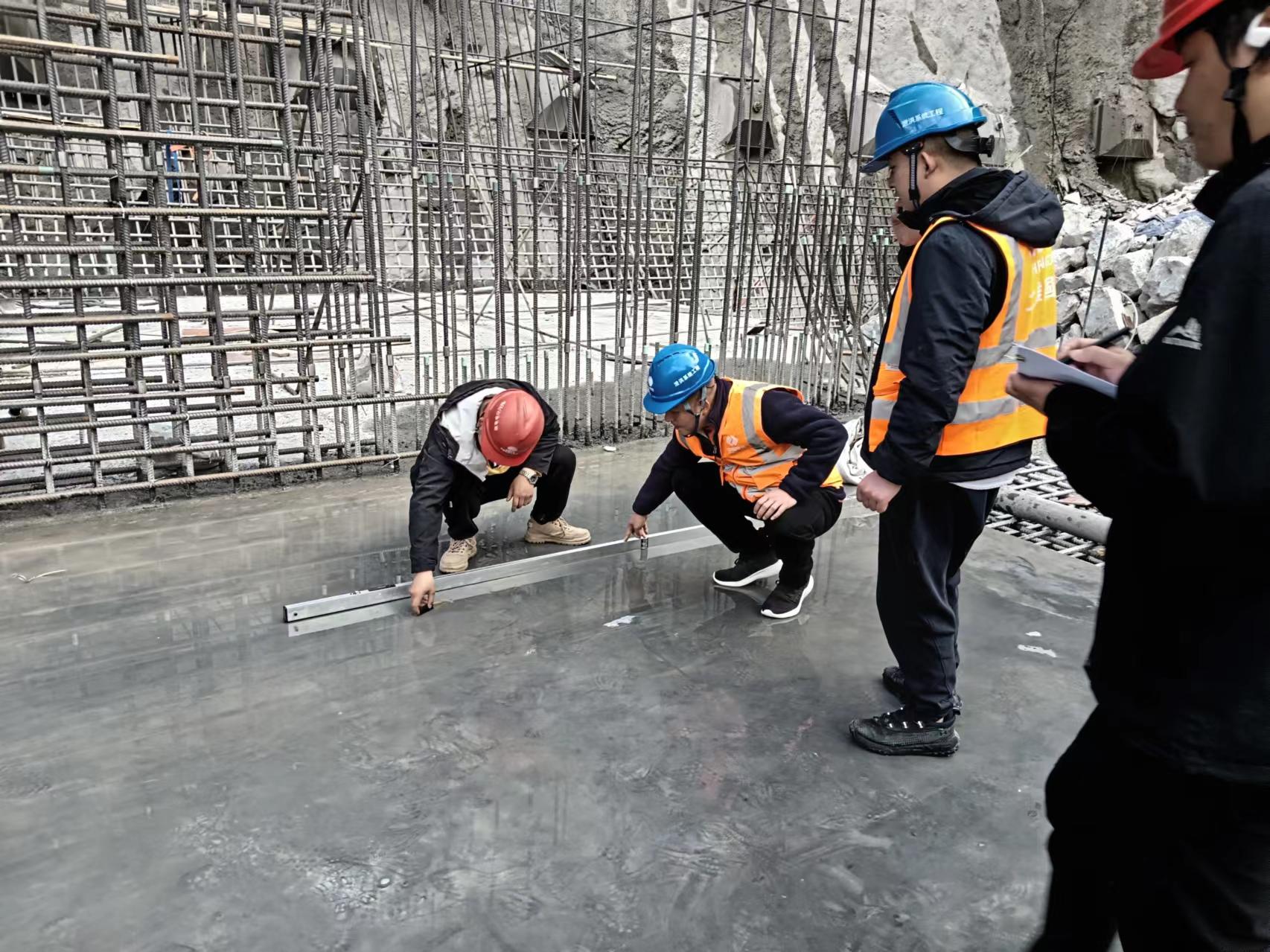

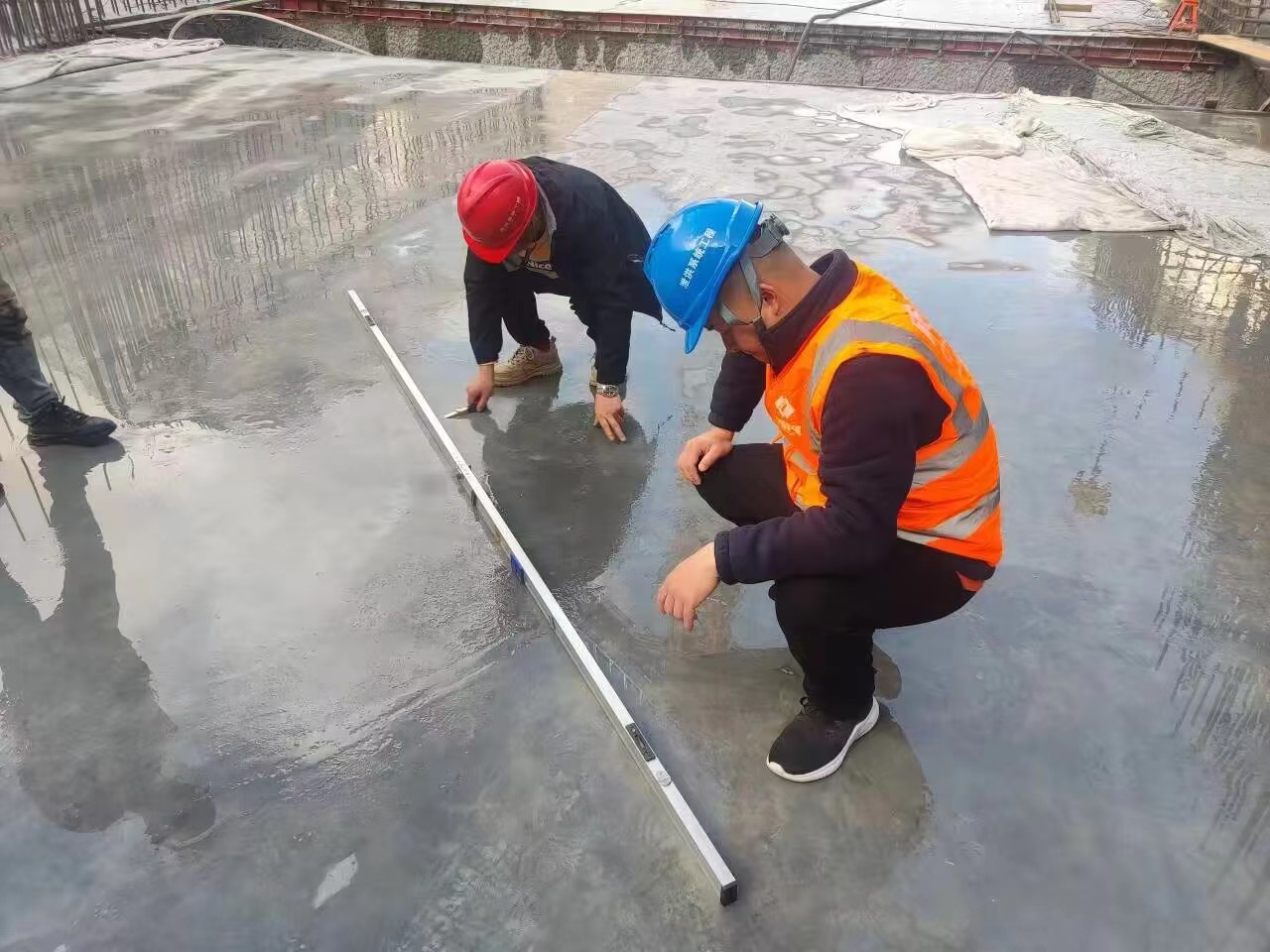

  根據施工要求,閘室流道需要進行收面抹光處理,在施工過程中,采用了 “二次振搗,一次初平、一次精平,二次抹光的施工工藝”,確保了閘室流道的平整度及表面的光潔度,混凝土入倉攤鋪到位后,采用Φ70振搗泵進行插入式振搗,確?;炷恋拿軐嵍龋駬v完成后,采用4m靠尺進行初步檢查,針對不平整的部位進行補料,第二次振搗采用過橋式震動梁進行振搗,再次調整表面平整度,經第二次振搗找平后,由人工再次采用4m靠尺進行精平,邊平整邊使用抹子進行第一次抹面,第二次抹面待混凝土終凝后手按稍軟的時候進行,首先采用磨光機整體打磨一次,打磨完成后,取出圓盤,再次使用磨光機進行打磨,最后人工采用鐵抹子進行收光,通過以上施工工藝,3#導流洞進口閘室過流面混凝土澆筑取得不錯的效果,詳見下圖
